Así avanza la construcción del Nuevo Aeropuerto de Cusco

Así se encuentra y avanza la construcción del Nuevo Aeropuerto Internacional de Chinchero de Cusco.

El que será al menos ocho veces más grandes que el actual Aeropuerto Internacional Alejandro Velasco Astete emplazado en plena ciudad de Cusco, y que deberá ejecutarse en 47 meses calendario, avanza en su proceso constructivo.

Una vez resueltos algunos problemas legales en torno al emplazamiento, construcción y acuerdos sociales con los habitantes de la zona, el desarrollo de la nueva infraestructura aeroportuaria que llevará a un nuevo nivel a Cusco permitiendo contar con más vuelos internacionales hacia ciudades tan lejanos como Miami, avanza más rápido de los esperado.

Aeropuerto Internacional de Chinchero estado actual construccion avance

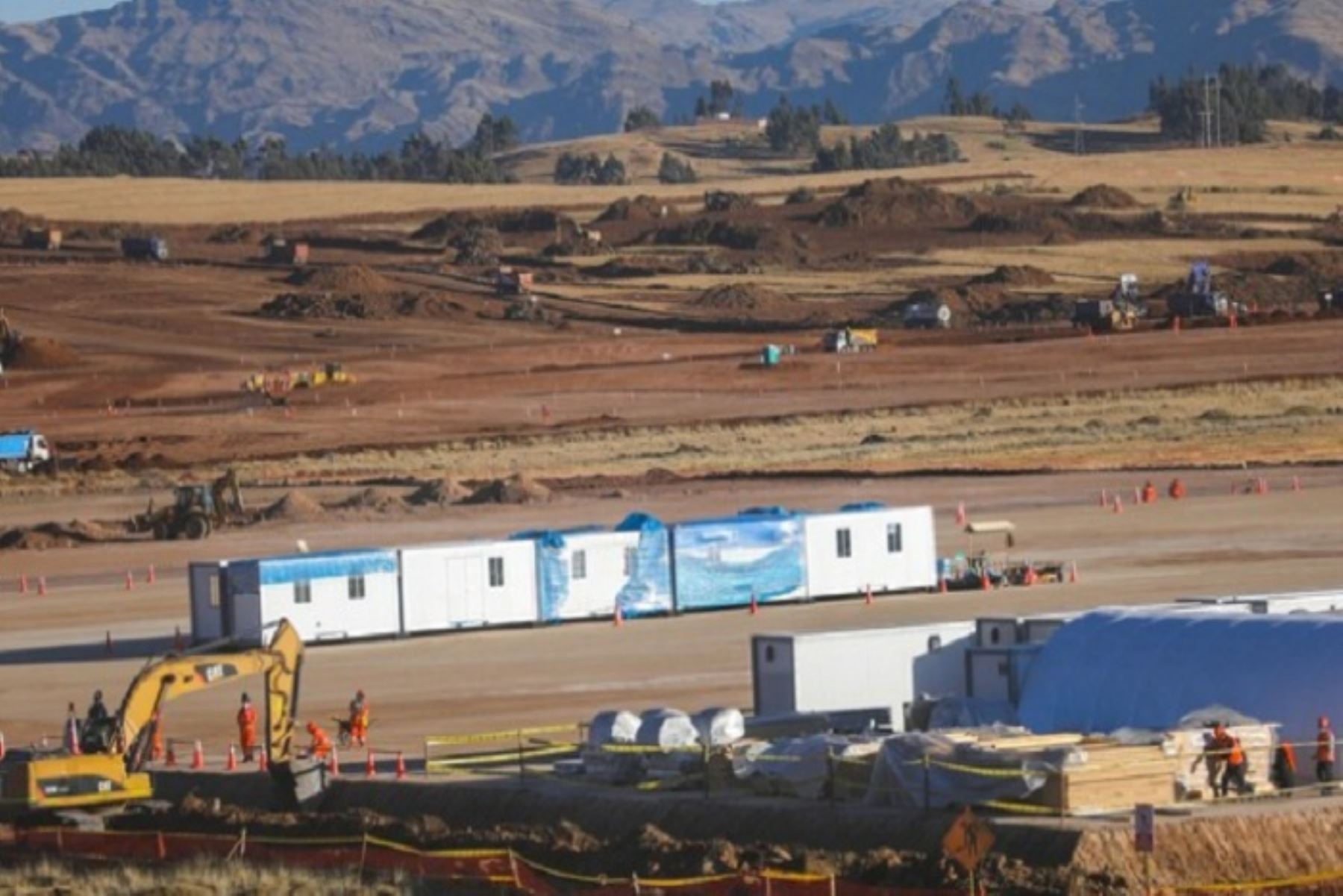

Estado actual de la obra. Foto MTC Perú.

El Ministerio de Transportes y Comunicaciones (MTC) informó que continúa la ejecución de la construcción del Aeropuerto Internacional de Chinchero en Cusco, importante obra que cuenta con el apoyo de los colegios profesionales, instituciones y sociedad civil locales,

Un proyecto anhelado por la región, dado que el actual Aeropuerto de Cusco ha llegado a su capacidad máxima de crecimiento y ampliación ubicado a 3310 metros de altitud, por el cual durante el año 2019 se trasladaron 3,906,169 millones de pasajeros con 35,204 vuelos operados.

Construcción del Nuevo Aeropuerto de Cusco

El Consorcio Natividad de Chinchero se encargará de la ejecución de la pista de aterrizaje, la torre de control y el terminal de pasajeros. Por su parte, el Consorcio AICC será responsable de la supervisión de esas obras.

Actualmente, se vienen realizando trabajos de movimiento de tierras, los cuales son necesarios para poder continuar con la construcción de las obras principales. Según reporte de finales de julio, se tiene un nivel de avance del 8.32%, que supera las metas trazadas originalmente.

Una vez culminado el nuevo terminal aéreo del Cusco tendrá capacidad para recibir más de 5 millones de pasajeros por año, de vuelos provenientes de Miami, México, Ciudad de Panamá, Santiago de Chile, Buenos Aires, Sao Paulo, Bogotá, La Paz y Quito.

En conjunto, la infraestructura aeroportuaria demandará una inversión de al menos US$ 427 millones, incluyendo el terminal de pasajeros, que será ocho veces más grande que el actual aeropuerto de Cusco, y deberá ejecutarse en 47 meses.

Aeropuertos Internacionales Alejandro Velasco Astete y Chinchero de Cusco

¡Deja un comentario sobre este post!

16 comentarios en “Así avanza la construcción del Nuevo Aeropuerto de Cusco”

  1. El ministro de Transportes y Comunicaciones, Raúl Pérez Reyes, señaló al diario El Comercio el día 27/11/2023 que, se proyecta que el Aeropuerto Internacional de Chinchero en Cusco esté listo a finales del 2025.
    Pero, ni el ministro ni nadie indican aun cuales son las rutas de salida del aeropuerto.

  2. El momento apropiado para elaborar un diseño conceptual de salida, que permita saber si las aerolíneas podrán despegar sorteando obstáculos aun con engine failure, es antes de construir un aeropuerto, no después.
    Es posible que se pueda operar con restricciones de peso. Es posible también que las restricciones de peso hagan que la operación no sea comercialmente rentable.
    También es posible que, por capacidad técnica no se pueda operar.
    Para evitar especular posibilidades o construir un aeropuerto que luego resulte inoperable, solo hay que cumplir la norma OACI 9906. Pero, en el caso del aeropuerto Internacional Chinchero, aun no se tiene ningún diseño conceptual de salida ni salida validada.

      1. Respecto de las salidas del aeropuerto Chinchero, el estado a dicho :
        Dado que los procedimientos de vuelo descritos en los estudios del proyecto, no pueden ser utilizados, es necesario un proyecto posterior para diseñar los procedimientos de vuelo.

  3. EL PROBLEMA EN CHINCHERO.- El aeropuerto Chinchero es ya una realidad, no cabe ninguna duda de su construcción. Pero, el aeropuerto por sí mismo no brinda un servicio aeroportuario. El servicio lo dan los usuarios (aerolíneas), utilizando rutas de salida para poder operar. Ahí está el problema, el aeropuerto aún no tiene procedimientos de salida validados.
    Este problema, genera un requerimiento para su solución, que se puede definir de la siguiente forma:
    “Se requiere que la autoridad aeronáutica valide los procedimientos de salida del aeropuerto, antes de construir la obra principal, a fin de que los usuarios (aerolíneas) puedan operar desde el nuevo aeropuerto Internacional Chinchero y así mejorar y ampliar el servicio aeroportuario”.
    Cabe recordar que la obra proyectada es: “Mejoramiento y Ampliación del Servicio Aeroportuario en la región Cusco, mediante el Nuevo Aeropuerto Internacional de Chinchero”.
    Vemos que el objetivo de la obra no es solo construir el aeropuerto, el objetivo es mejorar el servicio aeroportuario, y eso no será posible si el aeropuerto no tiene salidas validadas.
    Es necesario que la autoridad aeronáutica PREVEA que Chinchero tendrá salidas que los usuarios podrán utilizar.
    No es prudente ni responsable construir un aeropuerto primero… y fijar las condiciones para su operación después.

  4. Que bien enterarnos de buenas noticias en medio de injustificable e intrascendentes comentarios de gente interesada con ideas nefastas. Continúen adelante hasta el logro definitivo.

    1. El aeropuerto ya es una realidad. Pero, NO TIENE rutas de salida. Conoce a alguna autoridad del Ministerio de Transportes de Peru que sea capaz de explicar … por donde saldrán los aviones del aeropuerto Chinchero ?
      Yo, puedo explicar con detalle… por donde NO podrán salir.
      Saludos

        1. …Hola Nicolas. Si, me refiero a los procedimientos de salida normalizados, que nunca fueron validados.
          Hoy se sabe oficialmente que esos procedimientos que fueron “propuestos ” el año 2013, no pueden ser utilizados.
          A la fecha, el proyecto no tiene ningún diseño conceptual de salida ni salida validada.
          Para salvar los obstáculos de esa orografía aun con fallo de motor, se requiere una gradiente de ascenso de 5.7 %. Pero, las aeronaves no tienen esa capacidad técnica a esa altitud.
          Por qué NADIE muestra una ruta de salida si el aeropuerto ya se termina en agosto 2025 ?
          La autoridad competente guarda silencio.
          Pienso que el problema es técnico y la solución política, nadie la puede decir.

        2. Estimado Nicolas. Correcto, me refiero a los procedimientos de salida normalizados – SID.
          El Doc OACI 8168 Volumen II, Parte 1, Sección 2, Capítulo 4, Garantía de calidad, indica : ” El Estado es responsable de garantizar que todos los procedimientos de vuelo por instrumentos publicados en su espacio aéreo puedan ser volados con seguridad por el avión correspondiente”.
          Vemos que la norma exige que El Estado tome medidas para “controlar” la calidad de los procesos
          asociados a la construcción de procedimientos de vuelo por instrumentos.
          En el caso del Aeropuerto Chinchero, no se está cumpliendo esa norma. A noviembre 2023, aun no existe ningún procedimiento de salida validado, ni siquiera un diseño conceptual de salida. Por qué ? Mi opinión es que la orografía exige una gradiente de ascenso que la capacidad técnica de las aeronaves no tiene.
          Ese es el problema del aeropuerto Chinchero, no tiene rutas de salida.
